楼顶大字安装施工方案
楼顶大字是我们日常生活随处可见的一类楼宇广告标识,由于具备良好的广告效应,产品得到了市场的普遍认可和应用。不过相对于楼顶大字都是由那些材料制作而成的,可能许多人就没有真实的了解,实际上楼顶大字主要由亚克力、不锈钢板、吸塑、LED灯源等材料制做而成的,楼顶大字制做完成都一定会涉及到安装。
通常情况下楼顶大字安装阶段比生产制做阶段的风险性更高,由于在高处安装的情况下不确定性因素相对于生产车间要高出许多,如若楼顶大字在安装过程中稍有疏漏,就容易造成意外事故。而且一旦造成意外事故就不可能是小事故,轻则造成有关设备和设施的损坏,重则造成人身伤害。
在安全生产的管理理念日益被当今社会普遍认知的大环境下,成都广告公司标识标牌设计制做生产厂家在做楼顶大字安装施工的情况下不得不对安全有关的事项做精细化的部署和落实。下面是佐邦标识为中国人寿财险户外楼体字安装时所做的施工方案,希望对你有所帮助。
中国人寿财险户外楼体字广告招牌
楼顶大字安装
施
工
方
案
审批:
审核:
编制:
成都佐邦科技有限公司
网址:www.zb900.cn
一、概述
1.工程名称:中国人寿财产保险股份有限公司四川省分公司天府软件园E7栋楼宇幕墙标识制作楼顶大字安装施工方案
2.工程地点:成都市天府大道天府软件园E7栋楼
3.工程规模:天府软件园E7栋楼宇幕墙,LOGO制作。楼顶大字设计、制作、安装
4.制作工艺:LED冲孔字,316不锈钢材质氩弧焊焊接,烤进口汽车烤漆, 12V蓝景LED。

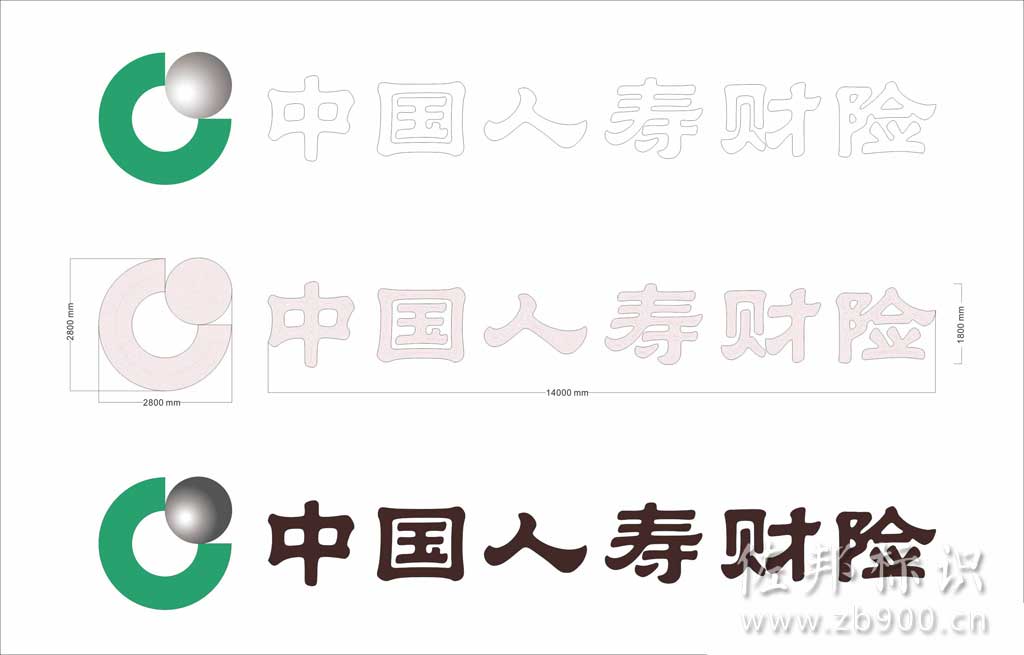

中国人寿楼顶大字安装排孔图

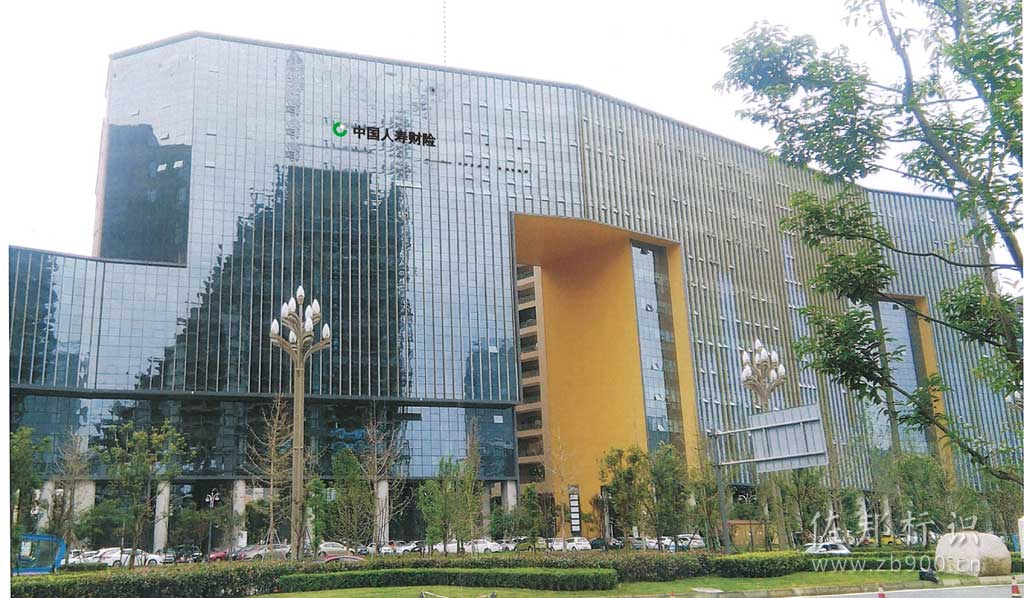

中国人寿楼顶大字安装效果图
二、钢架制作
本工程楼顶大字安装结构为不锈钢矩管焊接,不锈钢螺丝固定,确保其有更好的耐温性,抗腐蚀性,单面楼体字钢架为不锈钢组合件(预埋件为15mm钢板),结构制安量约为2 T,其中钢管部分重约1.3 T,字约0.7T,所采用材料主要为L100×100、L80*40和L40×40不锈钢管件。预埋件为15mm钢板。楼体字所处位置见施工平面布置图。
制作数量: 1套
本工程楼顶大字安装所涉及的主要国家或行业规范、规程、标准、图集等(不限于此):
《钢结构工程施工质量验收规范》(GB50205-2001)
《建筑钢结构焊接规程》(JGJ81-91)
《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)
《钢结构制作工艺规程》(DBJ08-216-95)
《压型金属板设计施工规程》(YBJ216-88)
1.生产准备
根据施工图纸所注明材料,采用相应的钢材,其应具有质量证明书,当对钢材的质量有疑义时,应按国家现行有关标准的规定进行抽样检验。
钢结构工程所采用的连接材料和涂装材料应具有出厂质量证明书,并应符合设计的要求,焊接材料及采用的各种螺栓应符合设计要求及相关标准。
放样需要用的工具:尺、石笔、粉线、划针、圆规、铁皮剪刀等都应准备好,并应经过计量部校核。
放样以1:1的比例(预留5毫米切割余量)在样板上弹出大样
2.焊接制作
制作工艺过程及技术要求:
⑴ 放样。先算出其周长后直接下料。
⑵ 加工
① 对接纵缝处不得大于壁厚的10℅加2mm,且不大于3mm;
② 离管端200mm的对接纵缝不得大于2mm;
③ 其他部位不得大于2mm;
④ 对接焊缝的内壁错边量不超过壁厚的10℅,且不大于3mm,管端面与中心线的垂直偏差不得大于管子外径的1℅,且不大于3mm。平直度偏差不大于1mm/m。
⑶ 焊接
① 卷管焊接坡口形式,采用Y型或V型坡口形式,坡口尺寸必须符合设计和规范要求。
② 坡口加工采用氧乙炔火焰加工方法,加工完后除去坡口表面的氧化皮,熔渣及影响质量的表面层,将凹凸不平处打磨平整。由于采用不锈钢制作,无需防腐。
3.楼顶大字的制作
面板使用实厚1.2mm316不锈钢按1:1进行切割、冲孔机冲孔;侧边材料使用实厚0.8mm316不锈钢剪板机进行剪切,再根据文字笔划进行焊接,拼装,安装LED,老化测试24小时。制作完成后在我方运输到安装现场,再按我方吊装思路拼装成型。
三、楼顶大字的放样
(一)施工流程
搭设吊篮→文字连接→文字升空→确定放样→文字降落→拆卸
(二)施工方案
1、施工准备
(1)、搭设吊篮
(2)将文字现场连接好以后,连接吊蓝,然后升空,确定位置后降下进行拆卸。
(三)楼顶大字安装过程控制
1、开工前,施工员对施工组全体成员进行技术交底,并在施工员施工日记上记录交底的时间、内容及参加交底的人数,参加交底的人员要在《技术交底表》上签名。
2、技术交底要求:工程内容、工艺流程、工序划分、施工方法、检验要求及工序的交接办法都要交代清楚。
3、电工、焊工等特种作业人员要持证上岗,所持证件须在有效期内。
4、开工前,施工员要对施工班组全体成员进行安全交底,参加交底人员要在安全交底记录表上签字。
5、每道工序(过程)完工后,实行由班组“自检”、施工员“复检”和质检员“终检”的三检制,上道工序检验不合格,不准转入下道工序施工。
(五)楼顶大字安装特殊过程控制
当过程的结果不能通过事后的检验和试验、完全验证时,如焊接、隐蔽件、玻璃打胶工序称为特殊工程。对这些过程应进行确认,证实它们的过程能力。适用时,这些确认的安排应包括:
a、过程鉴定,证实所使用的过程方法是否符合要求并有效实施。
b、对所使用的设备、设施能力(包括精确度、安全性、可用性等要求)及维护保养有严格要求,并保存维护保养记录。
c、关键工序和特殊工序的操作人员必须经过培训,经考核合格后才能持证上岗。
d、工程部项目经理对关键工序和特殊工序予以明确标识,并进行严格的连续质量监控。
e、过程的再确认,按规定的时间间隔或生产条件发生变化时(如材料、设施、人员的变化等),应对上述过程进行再确认,确保对影响过程能力的变化及时作出反应,根据需要对相应的生产工艺和作业指导书进行更改。
(六)工程竣工验收控制
1、工程竣工验收应具备的条件:
(1)项目已全部完工,并经验收合格。
(2)资料齐全,符合规定要求。
四、主要技术措施
按国家标准(玻璃幕墙技术操作规程要求)交底,按国家质量检验标准,JGJ102-2003玻璃幕墙工程技术规范施工作业。
(一)产品加工、安装施工引用标准:
玻璃幕墙工程技术规范 JGJ102-2003
(二)质量管理保证措施:
1、层层落实各级的质量责任制,建立在项目经理指导下,以技术负责人为首的,具有实效的项目工程质量保证体系。
2、项目工程师组织各专业工长作好开工前技术准备,各专业工长按本组织设计及业主及规范要求和工程具体情况,向班组作业人员进行方案交底。
3、严格按规范施工,严守工艺操作规操,施工中合理化建议,按技术管理程序上报,未经技术部门和设计部门审核同意,不得擅自变更,严禁违章作业。
4、班组应做好工序质量以保证工程整体质量,项目质检员对工序质量实施监督检查。
5、项目经理定期组织工程质量检查,技术负责人组织有关人员不定期对工程施工质量进行监督检查。
6、工程材料设备必须达到质量合格,且具有合格证或材质证书。不合格的材料、设备不得发送现场,施工现场材料人员负责对进场材料、设备检查验收。
五、楼顶大字安装产品保护措施
1、安装前必须进行检查、校正。如因运输、堆放而使构件有挠曲变形或构件松动、附件松动、变形、脱落等,均要修复后方可安装。
2、安装前必须检查保护胶纸有否完好,如有剥离、脱落等现象,必须重新补上。
3、严禁脚手架及重物压在或支承在横梁上。
4、土建施工、塞缝、粉刷时,不得将水泥沙浆等腐蚀物沾污已安装的框体上,如不慎沾污,应立即用清水轻轻抹去,不能在铝框上留下擦痕。
六、楼顶大字安装实施
安装顺序:吊蓝提前安装→钢架按文字笔划现场焊接→骨架现场组装→骨架吊装→骨架文字柳接→骨架与玻璃幕墙铝合金及其它构件安装连接→布线穿线→调试→安装完成
七、楼顶大字安装施工作业计划
⒈ 人员计划
主要劳工力安排计划表
|
序 号 |
工种名称 |
单 位 |
数量 |
进场时间 |
|
1 |
焊工/安装工 |
人 |
4 |
根据进度计划进场 |
|
2 |
普 工 |
人 |
2 |
根据进度计划进场 |
|
3 |
电 工 |
人 |
1 |
根据进度计划进场 |
|
4 |
管理人员 |
人 |
2 |
根据进度计划进场 |
2、主要机具计划表主要机具使用计划表
|
序号 |
机械或设备名称 |
单位 |
数量 |
使用阶段 |
|
1 |
氩弧焊机 |
台 |
1 |
钢结构加工阶段 |
|
2 |
电钻 |
台 |
2 |
钢结构加工阶段 |
|
3 |
电锤 |
台 |
1 |
钢结构吊装阶段 |
|
4 |
切割设备 |
套 |
1 |
钢结构加工阶段 |
|
5 |
氩气瓶 |
台 |
1 |
钢结构加工阶段 |
|
6 |
A类电焊机 |
台 |
1 |
钢结构加工阶段 |
|
7 |
角向砂轮磨光机 |
台 |
3 |
钢结构加工阶段 |
|
8 |
尖头锤 |
把 |
3 |
钢结构加工阶段 |
五、楼顶大字安装施工进度计划
|
序号 |
工种名称 |
单位 |
数量 |
进场时间日期 |
|
1 |
打样制作 |
天 |
5 |
12月25-12月29日 |
|
|
吊蓝安装 |
天 |
1 |
1月9日(制作前期) |
|
1 |
打样安装 |
天 |
1 |
1月10日 |
|
1 |
排孔 |
天 |
1 |
1月11日(制作前期) |
|
2 |
进货 |
天 |
2 |
1月12日-1月13日(制作前期) |
|
3 |
切割 |
天 |
2 |
1月14日-1月15日(制作前期) |
|
4 |
冲孔 |
天 |
2 |
1月16日(制作前期) |
|
5 |
焊接 |
天 |
1 |
1月17日(制作前期) |
|
6 |
烤漆 |
天 |
2 |
1月18日-1月19日(制作前期) |
|
7 |
穿灯 |
天 |
1 |
1月20日(制作后期) |
|
8 |
测试 |
天 |
1 |
1月21日(制作后期) |
|
|
吊蓝安装 |
天 |
1 |
1月9日(制作后期) |
|
|
放样 |
天 |
1 |
1月10日(制作后期) |
|
9 |
安装 |
天 |
18 |
1月11日-1月30日(制作后期)钢架焊接(需现场焊接),文字安装及调试 |
六、楼顶大字安装施工安全要求
⒈作业人员持有国家劳动部门认可的上岗证。
⒉ 对职工经常进行安全教育,进入施工现场必须戴安全帽。
⒊ 按规定穿戴劳保用品上岗,不得穿拖鞋进入施工现场。
⒋ 坚持高空作业系安全带,双层作业设隔离层。
⒌ 吊装工作中,吊物下方不得站人。
⒍ 各种材料堆放稳妥,以防倾斜和滚动。
⒎ 施工机械和电气设备要有专人操作和维护,不得带病运转和超负荷工作。
⒏ 为防止高空坠落,高空作业时,必须正确使用安全带。
⒐高空用气割或电焊切割时,应采取措施防止割下的金属或火花落下伤人。
⒑ 高空作业的设施、设备,必须在施工前进行检查,确认其完好方能投入使用。
⒒ 攀登和悬空作业人员,必须经过专业技术培训及专业考试合格,并必须定期对其进行体检。
⒓ 雨天、风力大于四级、夜晚等情况,尽量避免高空作业。
归纳下来,楼顶大字安装施工全过程中必须使用的专用工具主要有测量、标注、钻孔、清孔、焊接这些专用工具,这也是按个类别来划分的,具体工程项目中,按照实际情况会稍有差异,例如在某些非常高的建筑设施楼顶,大字还必须依靠起重机的吊臂开展吊装,因此起重机还可以算作一类专用工具,而大字的笔画如何与起重机开展结合呢,通常情况下是绳索,这里的绳索又可以算是一类专用工具。
如此来看,在不一样的楼顶大字安装工程项目中,工程项目施工标准不一样必须使用的专用工具还是有一定差异的,专用工具用对了,会有事半功倍的效果

扫一扫 关注公众号
扫一扫 加我微信
电话:028-61834410
手机:18190904810
邮箱:853629955@QQ.com


QQ立即咨询
